截止6月份,我校沙河校区图书馆、学生宿舍Ⅱ区在建项目取得重大进展;其他待建项目的前期规划、招投标工作也在积极推进中;已完工项目的专项验收取得初步验收意见。具体工作进展如下:
一、工程进展
1、运动场:运动场项目已完工,并完成四方验收,施工单位根据验收意见进行局部整改。
2、图书馆工程:书架墙砌筑、内外墙抹灰均已完成;内墙腻子基本完成,楼梯间抹灰完成70%;幕墙钢结构完成测量放线,现已开始加工制作;幕墙铝材主龙骨安装完成整体的15%,次龙骨安装完成10%,层间防火衬板完成10%;电缆桥架整体安装完成90%,给排水整体安装完成80%;消火栓立管施工完成60%,3、4层喷淋立管施工完成。
3、学生宿舍Ⅱ区:目前正在进行2、3层的结构施工,G区(信息楼)正在进行一层顶板结构及水电专业的管线预留预施工。
4、雨水排水泵房:工程已完工,正在进行设备调试,预计6月中旬可交付使用。
5、东四路:东四路市政道路修建重新启动,目前雨污水管道施工已完成140米,完成回填土施工,井室砌筑完毕。
6、过渡实验室改造(松兰饮片厂):正在进行外墙粉刷,贴室内墙地砖,局部安装吊顶及穿线,安装窗户,室外走廊龙骨焊接。
二、前期规划
1、沙河校区南大门、南区食堂、学生宿舍Ⅲ区三个项目方案设计均已完成,可研报告、节能评估文件已报送教育部待批复立项;南大门按照校务会要求进行方案深化设计;南区食堂、学生宿舍Ⅲ区正与使用单位进行沟通,进一步深化设计方案。
2、教室楼S1、实验楼S2S3项目正在申报规划许可证;施工图电子版已交付;
3、沙河校区二期规划已进行过多次方案汇报,根据校务会意见继续优化规划;目前正在进行选址意见书的申报。
4、开闭站已取得施工图审查合格书。
三、招投标工作
2016年在建、待建项目约19个招标项目的具体进展如下:
1、 开闭站项目
(1)施工单位招标已按营改增政策规定,调整完成招标文件及招标控制价,并与审计处达成一致,已申请签报,待校领导审批;
(2)开闭站监理单位已按照教育部政府集中采购要求招标完毕,并完成备案;
2、 教室楼S1、实验楼S2S3项目
(1)教室楼S1、实验楼S2S3正在对投标单位进行资格预审,6月14日-16日进行资格评审;已启动招标清单编制工作;
(2)教室楼S1、实验楼S2S3监理单位招标正按照教育部监理单位政府集中采购要求,办理撤销北京市标办监理招标事宜;
3、图书馆项目
(1)变配电工程招标公告已发布;招标文件及控制价根据营改增政策调整后提交审计处审核;
4、学生宿舍Ⅱ区项目
(1)地基处理、基坑支护及降排水工程,定于6月16日开标;
(2)智能化工程图纸已发给咨询公司和审计,进行清单、控制价、招标文件的编制;
(3)供电系统(含变配电工程)正在修改图纸,预计6月中旬发给招标代理公司编制清单、控制价;
(4)太阳能系统、电梯供货及安装工程处于图纸深化阶段;
(5)室外工程(红线内)处于图纸设计阶段;
5、其他项目:
(1)二期污水处理站已按照营改增政策完成清单、控制价及招标文件的编制,报审计处审核中;
(2)教学实验综合楼过渡实验室改造工程已完成资格预审,定于6月12日开标;
(3)沙河校区开水房建设工程招标文件、清单控制价,报审计处审核中;
(4)校本部南区改造项目风险及价值评估单位招标,已将招标公告提交OA系统,报校领导审批;招标文件基建处审核中;
四、竣工验收及结算:
(一)结算工作
(1)已完工三个项目:根据结算争议讨论会的会议决议,施工单位与基建处工程科正在办理洽商和签证手续,预算人员同时核算其报价;
(2)临时运动场一期工程:监理单位正在审核结算;
(3)临时运动场增项工程;正在与施工单位协调结算申报,确认变更洽商,及完善手续;
(二)已完工三个项目竣工验收
(1)消防验收:昌平消防支队于5月份对已完工三个项目进行了现场验收;部分区域消防设施设置不符合消防验收规范,已通知施工单位针对问题进行整改;
(2)人防验收:航天人防质监站于5月25日对食堂及活动中心综合楼、教学实验综合楼进行人防竣工验收;部分人防设施不满足人防验收规范,航天人防质监站根据现场情况出具了监督检查结论单,已通知施工单位检查情况进行整改。

学生宿舍Ⅱ区进行三层结构施工

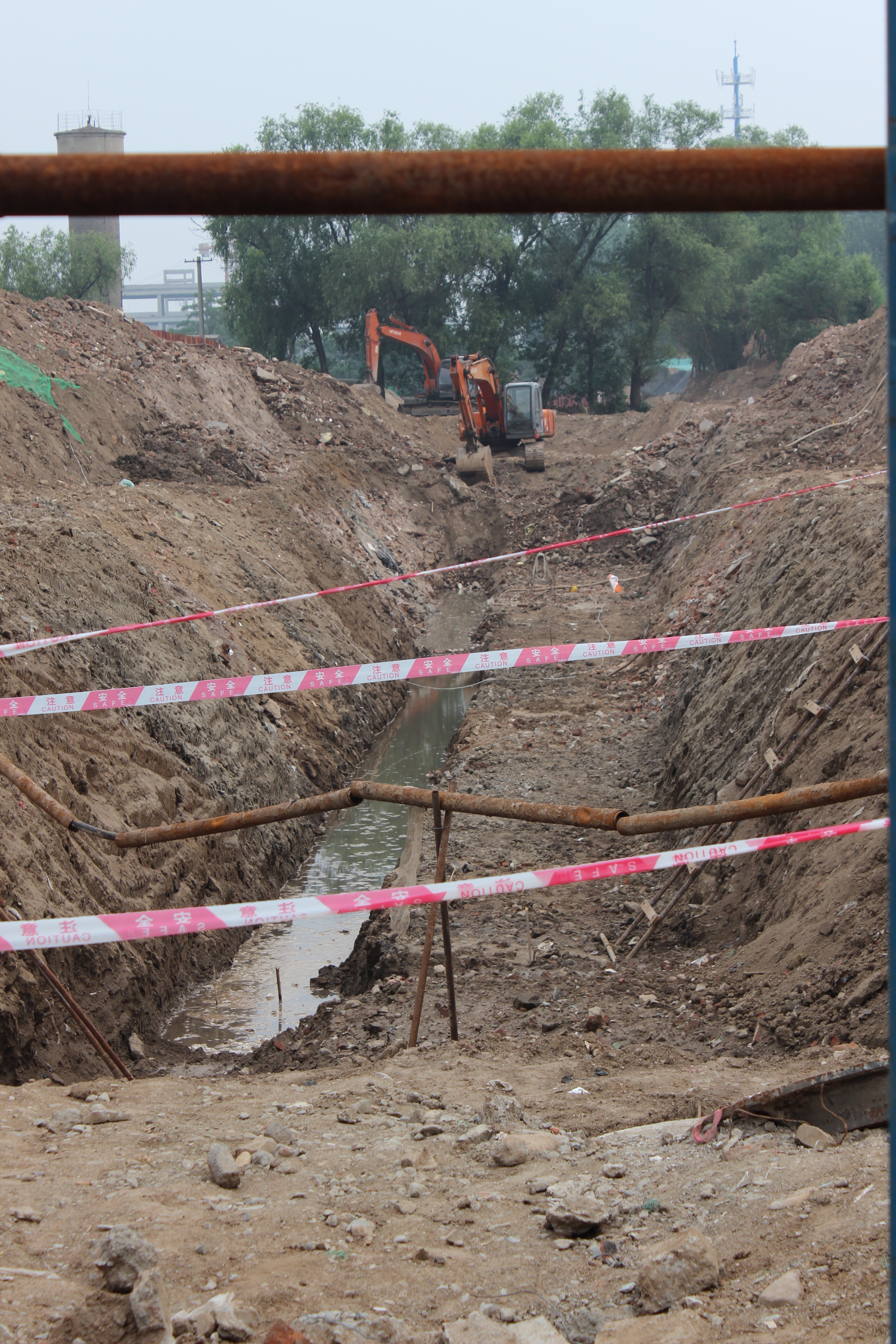

东四路南侧雨污水管线施工

图书馆外墙龙骨安装
图书馆南立面幕墙及台阶施工

临时雨水排水泵房完工
临时运动场四方验收
